Zeittafel

Kran am Portikus des Leineschlosses während der Umbauphase

Ein Überblick im Zeitraffer

2008

grundsätzliche Entscheidung für das Bauprojekt und Einsetzung einer Baukommission

2009

Mai:

Entscheidung der Baukommission über das Raumprogramm

August:

Benennung der Jury für den Architektenwettbewerb

September:

Startschuss für den Realisierungswettbewerb

2010

Februar:

Bekanntgabe der Ergebnisse des Realisierungswettbewerbs;
Architekt Eun Young Yi gewinnt mit seinem Neubauentwurf

ab März:

Erörterung des weiteren Verfahrens

Plenarsaal von 1962 bis 2014; hier: die letzte Sitzung im alten Plenarsaal am 25. Juli 2014 (Foto: Tom Figiel)

Der alte Plenarsaal.

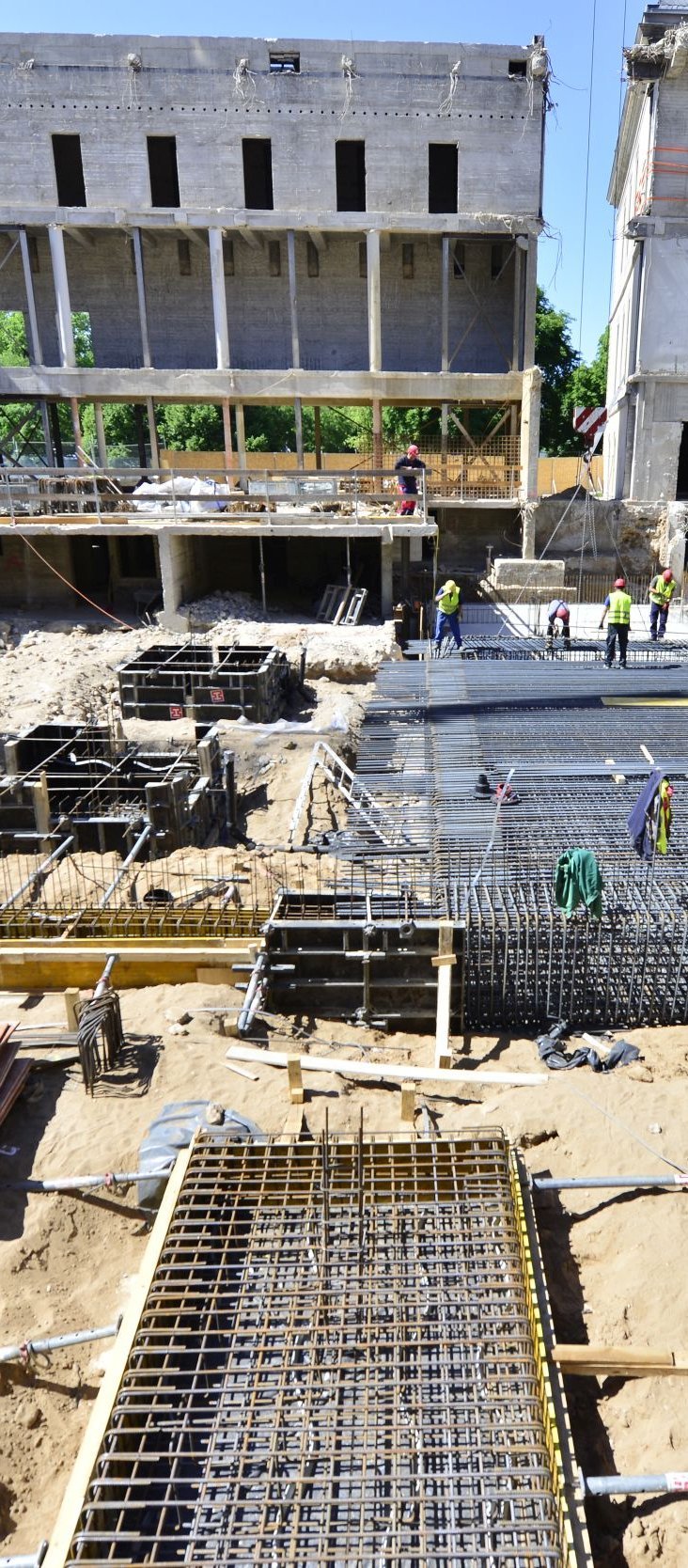

Arbeiten am Fundament

Plenarsaal-Baustelle im Juni 2015.

2011 | 2012

Kostenschätzungen zu den zwingend notwendigen baulichen Maßnahmen im Plenarsaalbereich; Feststellung erheblicher Budgetrisiken bei einer Realisierung des Siegerentwurfes

2013

April:

Einsetzung einer Projektgruppe mit zehn Fachplanern

Juni:

einstimmige Entscheidung der Baukommission für die Variante „Plenarsaal mit Stadtbezug“

Oktober:

Bekanntgabe der Berücksichtigung der urheberrechtlichen Interessen; Einrichtung eines Inklusionsbeirates zu Fragen der Barrierefreiheit

2014

Juli:

letztes Plenum der Abgeordneten im alten Plenarsaal am 25. Juli; Beginn der Baumaßnahme am 28. Juli

Dezember:

circa acht Wochen Zeitverzug wegen unzureichender Koordination der Gewerke durch die Bauleitung; Beauftragung einer neuen Bauleitung

2015

Januar | Februar:

Zustand der alten Betonaußenwände erfordert deren Sanierung

April:

durch den Wechsel der Bauleitung entstandene Bauverzögerung wird aufgeholt

Juli:

Konstruktiver Abbruch des alten Plenarsaalbereichs; Grundsteinlegung am 14. Juli

Dezember:

Richtfest am 7. Dezember mit 350 Gästen



2016

Januar | Februar:

Dachkonstruktion aus Stahlträgern und Beton entsteht; Abschluss der Rohbauarbeiten

Juli:

technische Gebäudeinstallation und Aufbau der neuen Dachlaterne mit Klimazentrale

August:

Rückkehr der Fahnenträger "Sonnenwind, Regenwind und Sturmwind" an die Leinstraßenfront; einer Baufirma für Klimatechnik muss wegen vertragswidrigen Verhaltens der Auftrag entzogen werden, was eine Neuvergabe erforderlich macht



Der Plenarsaal im Oktober 2017: Blick von einer Besuchertribüne

Der umgestaltete Plenarsaal 2017.

2017

Januar:

Das Oberlandesgericht Celle gibt einer Beschwerde der gekündigten Firma nicht statt; das Vergabeverfahren zur Klimatechnik kann fortgeführt werden

März:

Fenstereinbau einschließlich der 7,50 Meter hohen Innenfassade aus Glas

April/Mai:

Möblierung des Plenarsaals; Verlegung des Teppichbodens sowie Anbringung der Holzvertäfelungen

Oktober:

vorgezogene Landtagswahl am 15. Oktober; festliche Einweihung des neuen Plenarsaals am 27. Oktober
